Nowa przychodnia SPZZLO Warszawa Żoliborz-Bielany, zlokalizowana przy ul. Przy Agorze 16B, stanowi kontynuację działalności dotychczas prowadzonej w placówce przy ul. Wrzeciono 10C. Powstała z myślą o zapewnieniu mieszkańcom Wrzeciona i Wawrzyszewa dostępu do nowoczesnych oraz kompleksowych usług medycznych.

Budynek przychodni zaprojektowano na planie litery „L” z trzema kondygnacjami nadziemnymi i jedną podziemną. Powierzchnia całkowita budynku to około 3870 m², powierzchnia zabudowy – 885 m², wysokość – ok. 12 m.

Na parterze budynku znajdują się poradnie Podstawowej Opieki Zdrowotnej (POZ) dla dorosłych, dla dzieci chorych oraz dla dzieci zdrowych. Na pierwszym piętrze działa Poradnia Ginekologiczno-Położnicza, a w przyszłości Zakład Rehabilitacji, natomiast drugie piętro przeznaczone jest na Poradnię Zdrowia Psychicznego dla dzieci i młodzieży. Komunikację wewnętrzną zapewniają niezależne wejścia do poszczególnych poradni, dwie klatki schodowe oraz dwa dźwigi osobowe. W budynku znajdują się również pomieszczenia administracyjno-techniczne, sanitarne i inne niezbędne do funkcjonowania przychodni.

Nieco historii


Początki inwestycji budowy nowej przychodni przy ul. Przy Agorze 16B sięgają 2010 roku, kiedy to dostrzeżono konieczność zbudowania nowej przychodni, zabezpieczającej potrzeby zdrowotne mieszkańców Wrzeciona i Wawrzyszewa. Prezydent m.st. Warszawy Zarządzeniem nr 5311/2010 wydzielił działkę z zasobów miasta i przekazał do nieodpłatnego korzystania SPZZLO Warszawa Żoliborz-Bielany. Z uwagi na istniejącą na tej działce hydrofornię i infrastrukturę instalacji wodnej, zapewniającą zasilanie pobliskich budynków w wodę, niemożliwe było niezwłoczne wszczęcie procesu budowy nowej przychodni.

Dopiero likwidacja hydroforni, uregulowanie zasilania w wodę pobliskich budynków oraz Zarządzenie nr 648/2019 Prezydenta m.st. Warszawy umożliwiły w maju 2019 roku dokonanie faktycznego przejęcia przez SPZZLO Warszawa Żoliborz-Bielany działki nr ew. 114/16 o powierzchni 2695 m². Pozwoliło to na uruchomienie procesu planowania budowy nowej przychodni, który obejmował wykonanie koncepcji (rozpatrywano wiele wariantów), uzyskanie decyzji o lokalizacji inwestycji celu publicznego, uzyskanie opinii Wojewody Mazowieckiego o celowości inwestycji, wykonanie dokumentacji projektowo-wykonawczej, uzyskanie pozwolenia na budowę oraz wyłonienie wykonawcy zadania pn. "Budowa przychodni przy ul. Przy Agorze 16B w Warszawie". Wszystkie te zadania zostały wykonane w okresie od maja 2019 roku do listopada 2022 roku.

W dniu 21.11.2022 roku została podpisana umowa z firmą Adamietz sp. z o.o. na wybudowanie nowej przychodni, a 12 maja 2023 roku odbyła się uroczystość podpisania aktu erekcyjnego oraz wmurowania kamienia węgielnego.

Dostępność i nowoczesne technologie


Przychodnia została zaprojektowana z myślą o pełnej dostępności dla wszystkich pacjentów – w tym osób ze szczególnymi potrzebami. Wdrożone zostały lub są w trakcie wdrażania nowoczesne rozwiązania informacyjne i technologiczne, które zapewnią komfort i samodzielność, m.in.:

  • Tłumacz języka migowego online (MIGAM)
  • Pętla indukcyjna
  • System informacyjno-komunikacyjny NFC (tekst, audio, Braille)
  • Tyflomapa ułatwiająca orientację w budynku
  • Windy i brak barier architektonicznych
  • Elektroniczny system kolejkowy i czytelna nawigacja
  • Brajlowskie nakładki na poręcze schodów

Budynek wyposażony jest także w instalacje oraz dodatkowe systemy pozwalające na zminimalizowanie kosztów utrzymania, np. panele fotowoltaiczne.

Koszty i finansowanie


Całkowity koszt realizacji inwestycji – obejmujący prace koncepcyjne, projektowe, budowlane oraz wyposażenie – wyniósł około 39 milionów złotych. Inwestycja została sfinansowana ze środków własnych w wysokości 33 milionów złotych, a także ze środków Województwa Mazowieckiego w kwocie 4 milionów złotych oraz środków Miasta Stołecznego Warszawy, które przeznaczyło 2 miliony złotych na zakup sprzętu i aparatury medycznej.

Tablica informująca o współfinansowaniu inwestycji ze środków Województwa Mazowieckiego w kwocie 4 milionów złotych.
Tablica informująca o współfinansowaniu inwestycji ze środków Miasta Stołecznego Warszawa w kwocie 2 milionów złotych.

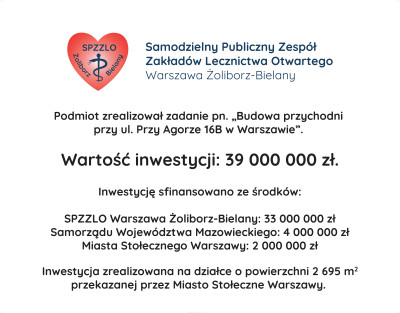

Tablica informująca o całej inwestycji w kwocie około 39 milionów złotych, z czego koszt SPZZLO Warszawa Żoliborz-Bielany wyniósł około 33 milionów złotych.

Fotorelacja


Przygotowanie placu budowy

Dokumentacja historii w dniu 08.02.2023 r.

Plac budowy.
Widok ulicy od strony placu budowy.
Plac budowy widok boczny.
Plac budowy.

Dokumentacja historii w dniu 06.04.2023 r.

Ogrodzenie placu budowy od strony głównej ulicy Przy Agorze.
Odgruzowywanie placu pod budowę.
Przygotowywanie placu pod budowę.
Ogrodzenia placu budowy od strony głównej ulicy Przy Agorze.

Dokumentacja historii w dniu 24.04.2023 r.

Widok budowy z góry na przygotowywanie terenu pod budowę.
Przygotowywanie placu pod budowę.
Przygotowywanie placu pod budowę.
Przygotowywanie placu pod budowę.

Wmurowanie kamienia węgielnego

Dokumentacja historii w dniu 12.05.2023 r.

Dyrektor Małgorzata Zaława-Dąbrowska podpisuje akt erekcyjny.
Prezydent Warszawy Rafał Trzaskowski podpisuje akt erekcyjny.
Wiceprezydent Warszawy Renata Kaznowska podpisuje akt erekcyjny.
Dyrektor Mazowieckiego Wojewódzkiego NFZ Zbigniew Terek podpisuje akt erekcyjny.
Dyrektor Małgorzata Zaława-Dąbrowska z kielnią w ręce.
Prezydent Rafał Trzaskowski wkłada tubę z aktem erekcyjnym do skrzynki.
Dyrektor Małgorzata Zaława-Dąbrowska podczas rozmów z zaproszonymi gośćmi.
Dyrektor Małgorzata Zaława-Dąbrowska podczas oficjalnego przemówienia.

Pierwsze wykopy

Dokumentacja historii w dniu 29.05.2023 r.

Teren budowy, koparka, widok boczny.
Teren budowy, koparka, widok boczny.
Teren budowy, wykopy, widok boczny.
Teren budowy, wykopy, widok boczny.

Betonowanie pierwszego pola płyty fundamentowej

Dokumentacja historii w dniu 31.05.2023 r.

Wylewanie betonu pierwszego pola płyty fundamentowej.
Wylewanie betonu pierwszego pola płyty fundamentowej.
Pracownik budowlany podczas prac związanych z betonowaniem.
Zarząd SPZZLO Warszawa Żoliborz-Bielany w kaskach na tle budowy.

Betonowanie następnych pól płyty fundamentowej wraz ze słupami konstrukcji kondygnacji podziemnej

Dokumentacja historii w dniu 16.06.2023 r.

Betonowanie następnych pól płyty fundamentowej.
Betonowanie następnych pól płyty fundamentowej.
Betonowanie następnych pól płyty fundamentowej.
Betonowanie następnych pól płyty fundamentowej.

Betonowanie stropów nad częścią podziemną budynku

Dokumentacja historii w dniu 14.07.2023 r.

Betonowanie stropów nad częścią podziemną budynku.
Betonowanie stropów nad częścią podziemną budynku.
Betonowanie stropów nad częścią podziemną budynku.
Betonowanie stropów nad częścią podziemną budynku.

Betonowanie płyt dennych parkingu i wjazdu do części podziemnej

Dokumentacja historii w dniu 02.08.2023 r.

Betonowanie płyt dennych parkingu i wjazdu do części podziemnej.
Betonowanie płyt dennych parkingu i wjazdu do części podziemnej.
Betonowanie płyt dennych parkingu i wjazdu do części podziemnej.
Betonowanie płyt dennych parkingu i wjazdu do części podziemnej.

Realizacja konstrukcji parteru budynku

Dokumentacja historii w dniu 11.08.2023 r.

Konstrukcja parteru budynku.
Konstrukcja parteru budynku.
Konstrukcja parteru budynku.
Konstrukcja parteru budynku.

Strop nad pierwszym piętrem (wykonana konstrukcja żelbetowa I piętra)

Dokumentacja historii w dniu 04.09.2023 r.

Strop nad pierwszym piętrem.
Konstrukcja żelbetowa I piętra.
Konstrukcja żelbetowa I piętra.
Strop nad pierwszym piętrem.

Wykonanie konstrukcji szkieletowej budynku (stropy, ściany słupy w konstrukcji żelbetowej monolitycznej)

Dokumentacja historii w dniu 12.10.2023 r.

Stropy, ściany słupy w konstrukcji żelbetowej monolitycznej.
Stropy, ściany słupy w konstrukcji żelbetowej monolitycznej.
Stropy, ściany słupy w konstrukcji żelbetowej monolitycznej.
Stropy, ściany słupy w konstrukcji żelbetowej monolitycznej.

Roboty murowe ścian zewnętrznych i wewnętrznych

Dokumentacja historii w dniu 10.11.2023 r.

Roboty murowe ścian zewnętrznych i wewnętrznych.
Roboty murowe ścian zewnętrznych i wewnętrznych.
Roboty murowe ścian zewnętrznych i wewnętrznych.
Roboty murowe ścian zewnętrznych i wewnętrznych.

Elewacja z płyt warstwowych

Dokumentacja historii w dniu 04.03.2024 r.

Elewacja z płyt warstwowych.
Elewacja z płyt warstwowych.
Elewacja z płyt warstwowych.
Elewacja z płyt warstwowych.

Wykonanie ścianek działowych

Dokumentacja historii w dniu 05.03.2024 r.

Widok ścianek działowych.
Widok ścianek działowych.
Widok ścianek działowych.
Widok ścianek działowych.

Układanie instalacji elektrycznych, wodnych i kanalizacji oraz kanałów wentylacji

Dokumentacja historii w dniu 06.03.2024 r.

Widok instalacji elektrycznych.
Widok instalacji wodnych.
Widok kanalizacji oraz kanałów wentylacji.
Widok instalacji wodnych.

Zakończenie montażu płyt warstwowych na elewacji. Montaż płyt GK na ścianach działowych

Dokumentacja historii w dniu 10.04.2024 r.

Montaż płyt GK na ścianach działowych.
Montaż płyt GK na ścianach działowych.
Montaż płyt GK na ścianach działowych.
Montaż płyt GK na ścianach działowych.

Prace w zakresie dostępności do budynku

Dokumentacja historii w dniu 13.06.2024 r.

Nowoczesny budynek przychodni Przy Agorze z podjazdem dla osób ze szczególnymi potrzebami.
Przestrzenny parking podziemny.
Nowoczesna winda przeznaczona dla osób ze szczególnymi potrzebami.
Przestrzenny, oszklony hol.

Montaż sufitów modułowych, gresów, drzwi i ościeżnic

Dokumentacja historii w dniu 19.07.2024 r.

Montaż sufitów modułowych.
Montaż gresów na schodach klatki schodowej.
Montaż drzwi i ościeżnic.
Montaż ościeżnic.

Prace wykończeniowe

Dokumentacja historii w dniu 20.09.2024 r.

Przestrzenny, pomalowany oszklony hol.
Prace wykończeniowe w poradni rehabilitacyjnej.
Prace wykończeniowe w poradni rehabilitacyjnej.
Prace wykończeniowe w okolicach windy.
Przestrzenny, pomalowany oszklony hol z widokiem na panoramę Wrzeciona na warszawskich Bielanach.
Prace wykończeniowe.
Prace wykończeniowe gabinetów lekarskich.
Prace wykończeniowe na zewnątrz budynku.

Przed odbiorem końcowym

Dokumentacja historii w dniu 17.10.2024 r.

Wejście główne do budynku.
Duża, przestrzenna sala wykładowa.
Schody wewnętrzne wewnątrz budynku.
Oszklona rejestracja główna w poradni POZ dla dorosłych.
Fragment poczekalni w kolorze zielonym, jak trawa w poradni psychologicznej dla dzieci.
Fragment poczekalni przed gabinetem pobrań.
Fragment poczekalni dla dzieci chorych.
Fragment poczekalni dla dzieci zdrowych.
Fragment poczekalni dla pacjentów w poradni podstawowej opieki zdrowotnej dla dorosłych.
Poczekalnia w poradni rejestracyjnej.
Duży gabinet lekarski.
Poczekalnia w kolorze niebieskim, jak niebo w poradni ginekologicznej.

Aranżacja i pierwsze sprzęty

Dokumentacja historii w dniu 27.01.2025 r.

Nowoczesny budynek jednopiętrowy z dużym tarasem.
Nowoczesna rejestracja widok boczny.
Nowoczesna rejestracja od frontu.
Nowoczesna rejestracja w dużym hollu.
Drzwi oszklone przy wejściu głównym do przychodni.
Mała rejestracja w Poradni dla dzieci.
Korytarz z licznymi drzwiami.
Szafy na archiwum medyczne.
Urządzenie Magnetronic (pole magnetyczne) do fizjoterapii.
Urządzenie do fizjoterapii.
Małe urządzenie do fizjoterapii.
Sala fizjoterapeutyczna dla dorosłych i najmłodszych.

Przygotowanie przestrzeni i wyposażenia gabinetów przed otwarciem

Dokumentacja historii w dniu 03.04.2025 r.

Rejestracja z logo SPZZLO Warszawa Zoliborz-Bielany.
Poczekalnia dla dzieci zdrowych.
Punkt zabiegowy z leżanką.
Poczekalnia dla dzieci zdrowych.
Sala terapeutyczna dla dzieci i młodzieży.
Poczekalnia poradni ginekologiczno-położniczej.
Gabinet lekarski w poradni ginekologicznej.
Fotel ginekologiczny dostosowany dla osób z niepełnosprawnościami.
Widok poczekalni i gabinetu lekarskiego w poradni ginekologicznej.
Gabinet zabiegowy z leżanką.
Korytarz poradni rehabilitacji.
Pokój dla opiekuna dziecka i matki karmiącej.
Gabinet w poradni dzieci chorych.
Poczekalnia poradni dzieci chorych.
Punkt pobrań.
Szafki dla personelu.
Toaleta i umywalka.
Fragment archiwum.
Widok na teren zielony przed przychodnią.
Nowoczesny bduynek przychodni Przy Agorze.

Uroczyste otwarcie nowej przychodni Przy Agorze 16B

Dokumentacja historii w dniu 05.05.2025 r.

Przemówienie podczas otwarcia nowej przychodni Przy Agorze Dyrektora SPZZLO Warszawa Żoliborz-Bielany.
Zaproszeni goście na ściance prasowej wraz z dyrektor SPZZLO Warszawa Żoliborz-Bielany.
Zaproszeni goście na ściance prasowej wraz z dyrektor SPZZLO Warszawa Żoliborz-Bielany.
Zaproszeni goście na ściance prasowej wraz z dyrektor SPZZLO Warszawa Żoliborz-Bielany.
Zaproszeni goście na ściance prasowej wraz z dyrektor SPZZLO Warszawa Żoliborz-Bielany.

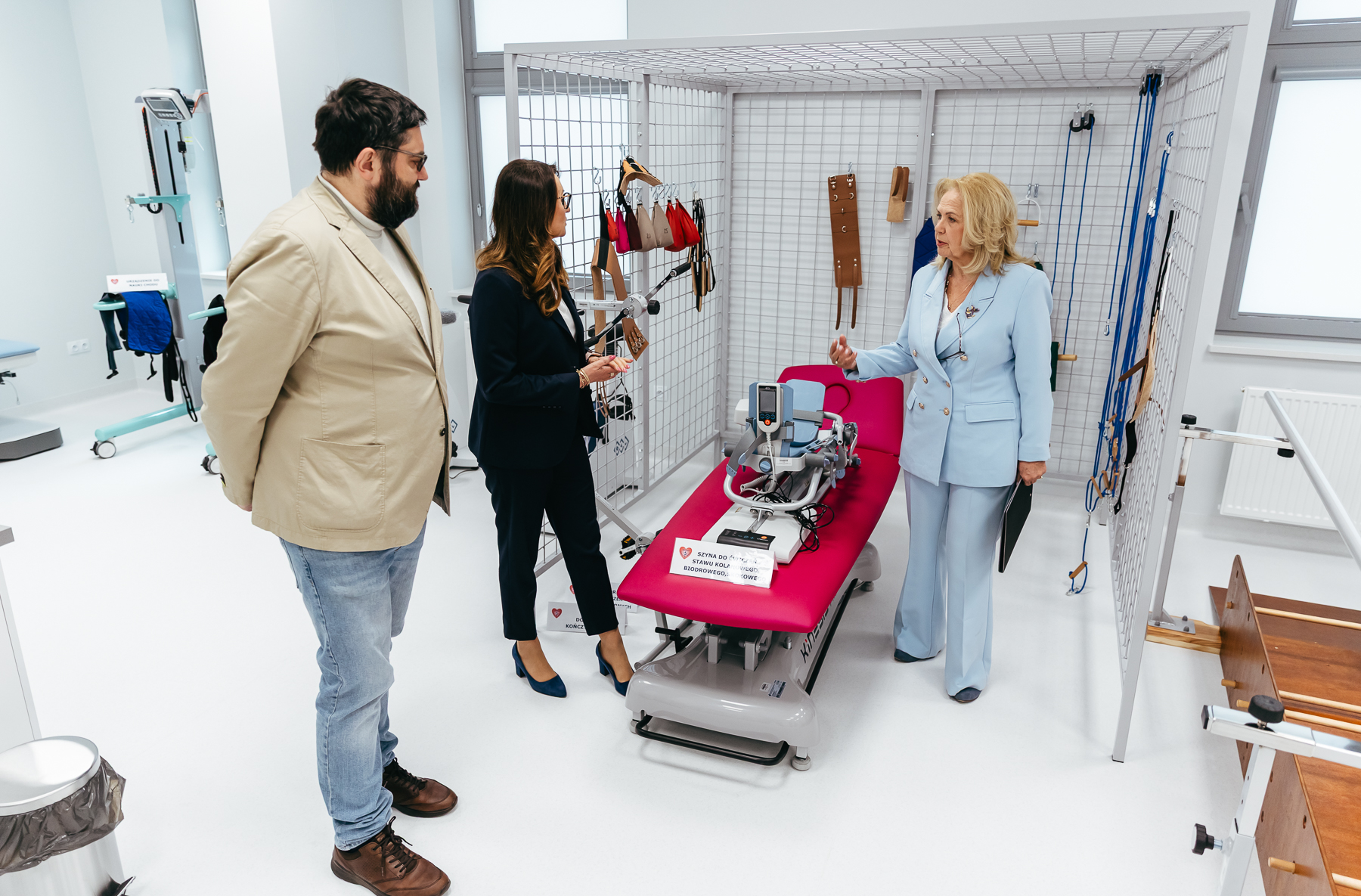

Spacer po przychodni z zaproszonymi gośćmi.
Spacer po przychodni z zaproszonymi gośćmi.
Spacer po przychodni z zaproszonymi gośćmi.
Spacer po przychodni z zaproszonymi gośćmi.
Spacer po przychodni z zaproszonymi gośćmi.
Spacer po przychodni z zaproszonymi gośćmi.
Spacer po przychodni z zaproszonymi gośćmi.

Czytaj także:


Logotypy programu zrealizowanego z dofinansowaniem z Unii Europejskiej
Logotyp: szybka terapia onkologiczna Logotyp: NFZ Logotyp: Rzetelna Firma

Copyrights 2024 | Samodzielny Publiczny Zespół Zakładów Lecznictwa Otwartego Warszawa Żoliborz-Bielany | Wszelkie Prawa Zastrzeżone. Kopiowanie, przetwarzanie i rozpowszechnianie tych materiałow w całosci lub w części bez zgody właściciela jest zabronione i stanowi naruszenie praw autorskich.

Projekt i wykonanie


Logo Agencji PR PReal’s

Nasz serwis wykorzystuje pliki cookies. Korzystając ze strony wyrażasz zgodę na wykorzystywanie plików cookies. Więcej informacji można znaleźć w Polityce cookies więcej Ikona, element graficzny, strzałka w prawo z aktywnym linkiem do treści na temat specjalistycznych usług

Odpowiedź Recaptcha
